充换电头条获悉,近日,湖南省湘潭市发展和改革委员会发布了关于城区停车场及充电基础设施建设项目一期概算投资的批复。
文件显示,关于湘潭市住建工程建设项目事务中心报来的《关于审批湘潭市城区停车场及充电基础设施建设项目一期概算的请示》及相关附件已收悉,经核定,项目建设工程概算总金额为8034.3万元,其中工程费用批复金额6202.07万元。
文件要求,严格按照湘潭市发展和改革委员会批复的概算投资和国省资金使用的相关要求组织项目建设,不得擅自增加建设内容、扩大建设规模、提高建设标准或改变建设方案,确保项目实际投资控制在概算以内。请项目单位加强项目管理,严格控制项目概算投资,不得擅自突破。
具体内容如下

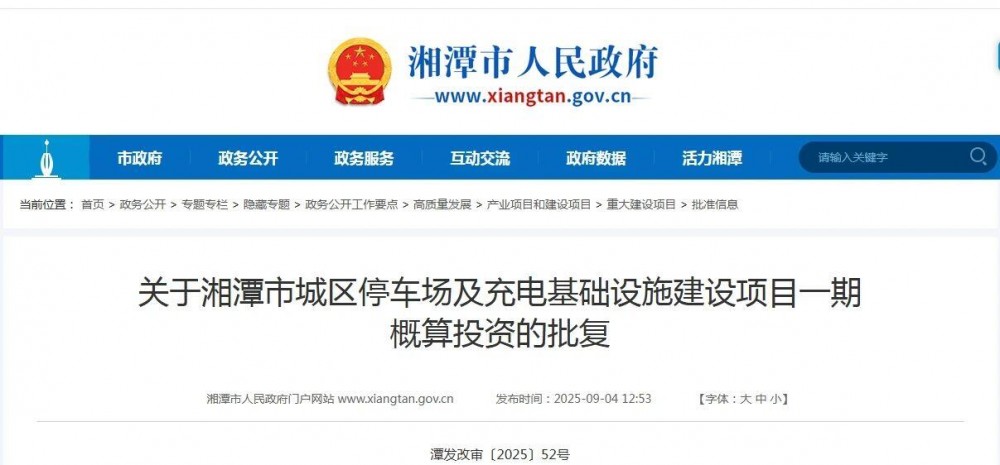

关于湘潭市城区停车场及充电基础设施建设项目一期概算投资的批复
潭发改审〔2025〕52号
湘潭市住建工程建设项目事务中心:你中心报来的《关于审批湘潭市城区停车场及充电基础设施建设项目一期概算的请示》及相关附件收悉。经研究,批复如下:
一、核定湘潭市城区停车场及充电基础设施建设项目一期(项目代码:2402-430300-04-01-465674)概算总投资为8034.3万元(概算投资汇总表见附件),其中:工程建设费用6202.07万元,工程建设其他费用1101.83万元,预备费用730.40万元。
二、请严格按照我委批复的概算投资和国省资金使用的相关要求组织项目建设,不得擅自增加建设内容、扩大建设规模、提高建设标准或改变建设方案,确保项目实际投资控制在概算以内。
三、请项目单位加强项目管理,严格控制项目概算投资,不得擅自突破。
四、严禁违规增加政府债务。
五、请于每年6月30日、12月31日前向我委报送该项目建设概算执行情况。我委将会同有关部门采取现场核查或委托现场核查等方式,加强对项目概算投资的事中事后监管,依法处理有关违法违规行为。请据此办理有关手续。

附件:湘潭市城区停车场及充电基础设施建设项目一期概算投资汇总表
湘潭市发展和改革委员会
2025年9月4日
